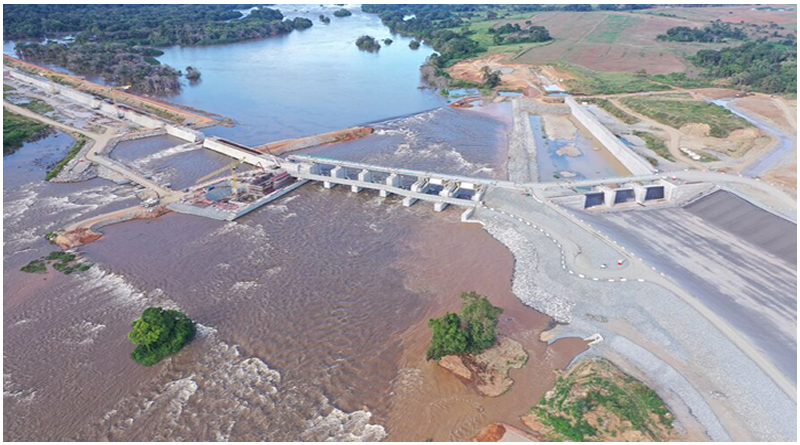

Barrage de Nachtigal : les 60 premiers mégawatts annoncés pour le 24 février 2024
Les 60 premiers mégawatts du barrage de Nachtigal, d’une capacité totale de 420 MW, seront finalement injectés dans le réseau électrique le 24 février 2024, après un report depuis décembre 2023. Cette injection devrait aider à réduire les coupures d’électricité actuelles causées par la baisse du niveau des eaux dans les barrages pendant la période de sécheresse. Les délestages sont principalement dus au faible débit des eaux du barrage de Memve’éle. En attendant la construction d’un barrage de retenue pour régulariser les débits en période de sécheresse, le déficit de production devrait être résorbé en 2025 avec la disponibilité totale des 420 MW du barrage de Nachtigal prévue pour septembre 2024.
